بوابة الجزائر الإخبارية : في إطار تجسيد توجيهات رئيس الجمهورية عبد المجيد تبون ، الرامية إلى تعزيز التعاون والتضامن مع الدول الإفريقية الشقيقة، قامت وزارة الطاقة والطاقات المتجددة، من خلال شركة “سونالغاز الدولية”، بإنجاز مشروع محطة توليد طاقة تعمل بتوربينات الغاز بقدرة إجمالية تبلغ 2 × 20 ميغاواط بموقع غوروباندا في العاصمة النيجرية نيامي.
الرامية إلى تعزيز التعاون والتضامن مع الدول الإفريقية الشقيقة، قامت وزارة الطاقة والطاقات المتجددة، من خلال شركة “سونالغاز الدولية”، بإنجاز مشروع محطة توليد طاقة تعمل بتوربينات الغاز بقدرة إجمالية تبلغ 2 × 20 ميغاواط بموقع غوروباندا في العاصمة النيجرية نيامي.

ويأتي هذا المشروع الاستراتيجي استجابةً للطلب المتزايد على الطاقة في النيجر، بهدف تلبية احتياجات مدينة نيامي من الكهرباء وتعزيز أمن إمدادات الطاقة، بما يسهم في دعم التنمية الاقتصادية والاجتماعية وتحسين نوعية الخدمات المقدمة للمواطنين.
ويُنجز المشروع لفائدة شركة الكهرباء النيجرية “نجيلاك” بصفتها صاحب المشروع، فيما تولت شركة “سونالغاز الدولية” مهمة الإنجاز، بتمويل من الوكالة الجزائرية للتعاون الدولي من أجل التضامن والتنمية، في تجسيد عملي لالتزام الجزائر بدعم مشاريع التنمية والبنية التحتية في القارة الإفريقية.


وتتمثل المنشأة في محطة توليد طاقة تعتمد على توربينات غاز متنقلة، تضم توربينين اثنين بطاقة إجمالية قدرها 40 ميغاواط، مع إمكانية التشغيل باستعمال الديزل أو الغاز، ما يمنحها مرونة تشغيلية تضمن استمرارية الخدمة وتلبية مختلف الاحتياجات الطاقوية.
ولم يقتصر المشروع على إنجاز المحطة فحسب، بل شمل سلسلة متكاملة من العمليات التقنية والتنظيمية، انطلقت بإعداد الموقع وإنجاز الدراسات الهندسية، مروراً بتوفير المعدات ونقلها جواً إلى النيجر، وضمان إمدادات الوقود، ثم التجميع والإشراف على مختلف الأشغال، وصولاً إلى التشغيل الفعلي للمحطة. كما أولي جانب التكوين أهمية خاصة ضمن المشروع لضمان الاستغلال الأمثل للمنشأة واستدامة أدائها.

وفي هذا الإطار، تم تنظيم دورة تكوينية متخصصة على مستوى مدارس سونالغاز بالجزائر لفائدة ثمانية (08) أعوان من شركة “نجيلاك”، خصصت لمجالات استغلال وصيانة التوربينات الغازية المتنقلة، وذلك خلال الفترة الممتدة من 04 إلى 23 مارس 2026، بما يضمن نقل الخبرات والكفاءات التقنية الجزائرية إلى الجانب النيجري.

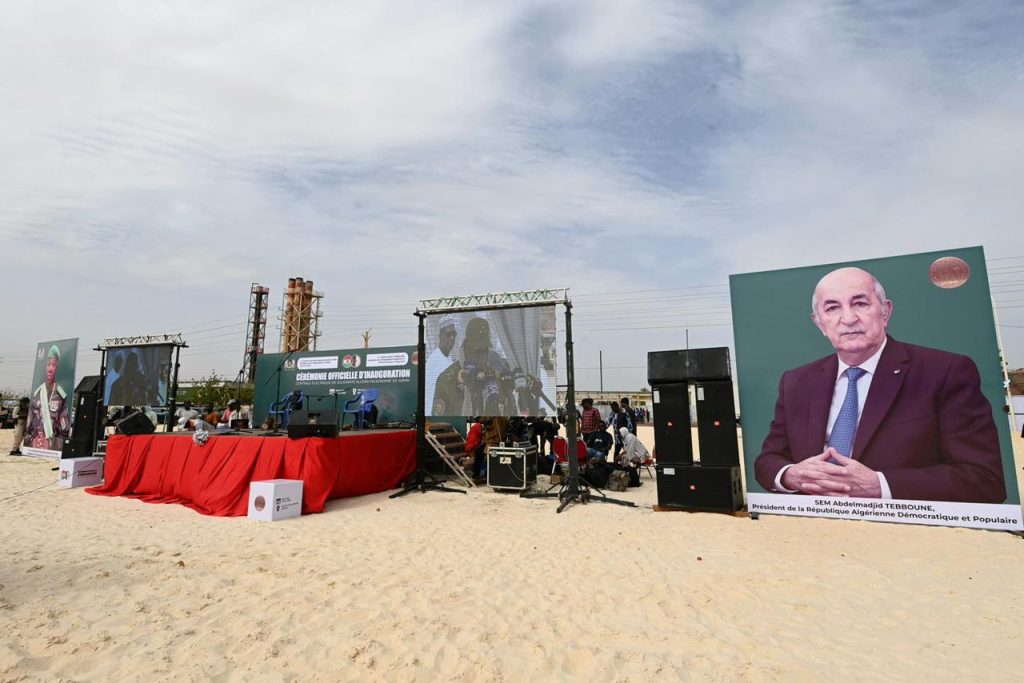

أما فيما يتعلق بالجدول الزمني للمشروع، فقد انطلقت أشغال التركيب بتاريخ 22 أبريل 2026، تلتها مرحلة التجارب ابتداءً من 09 مايو 2026، قبل أن تدخل المحطة حيز الخدمة رسمياً يوم 03 يونيو 2026، في آجال قياسية تعكس مستوى الاحترافية والخبرة التي تتمتع بها الفرق التقنية المشرفة على الإنجاز.
ويمثل هذا المشروع نموذجاً ناجحاً للتعاون الجزائري-النيجيري في مجال الطاقة، كما يجسد الدور المتنامي للجزائر في دعم مشاريع التنمية وتعزيز التكامل الإفريقي من خلال نقل الخبرات وتوفير الحلول الطاقوية المستدامة للدول الشقيقة.
